百人会战!岳阳湘岳电力有限公司圆满完成多项迎峰度夏项目
发布时间:2025-07-02 20:21:14   来源:华声在线  作者:周鎲 吴俊青

华声在线7月2日讯(通讯员 周鎲 吴俊青)6月28日23时23分,随着220千伏昆文I线成功转运行,岳阳湘岳电力有限公司负责施工的220千伏昆文I线技改项目圆满竣工,标志着该公司二季度负责施工的6个技改及抢修项目均如期完成,为岳阳电网迎峰度夏保供电打下坚实的基础。


220千伏昆文I线技改工程,是今年岳阳电网规模最大的输电线路改造项目,也是工期最紧的改造项目。据悉,早在二季度初,该公司就认真组织策划,制定了二季度项目实施计划,确保各项目在迎峰度夏前能按期完成。

4月,在220千伏昆奇I、II线、220千伏岳奇线抗冰改造项目中,面对地方协调复杂的情况,该公司下沉到村组及村民家中进行沟通协调,施工人员放弃休假,五一节假日期间连续作业,最终在5月上旬按时完成改造任务。

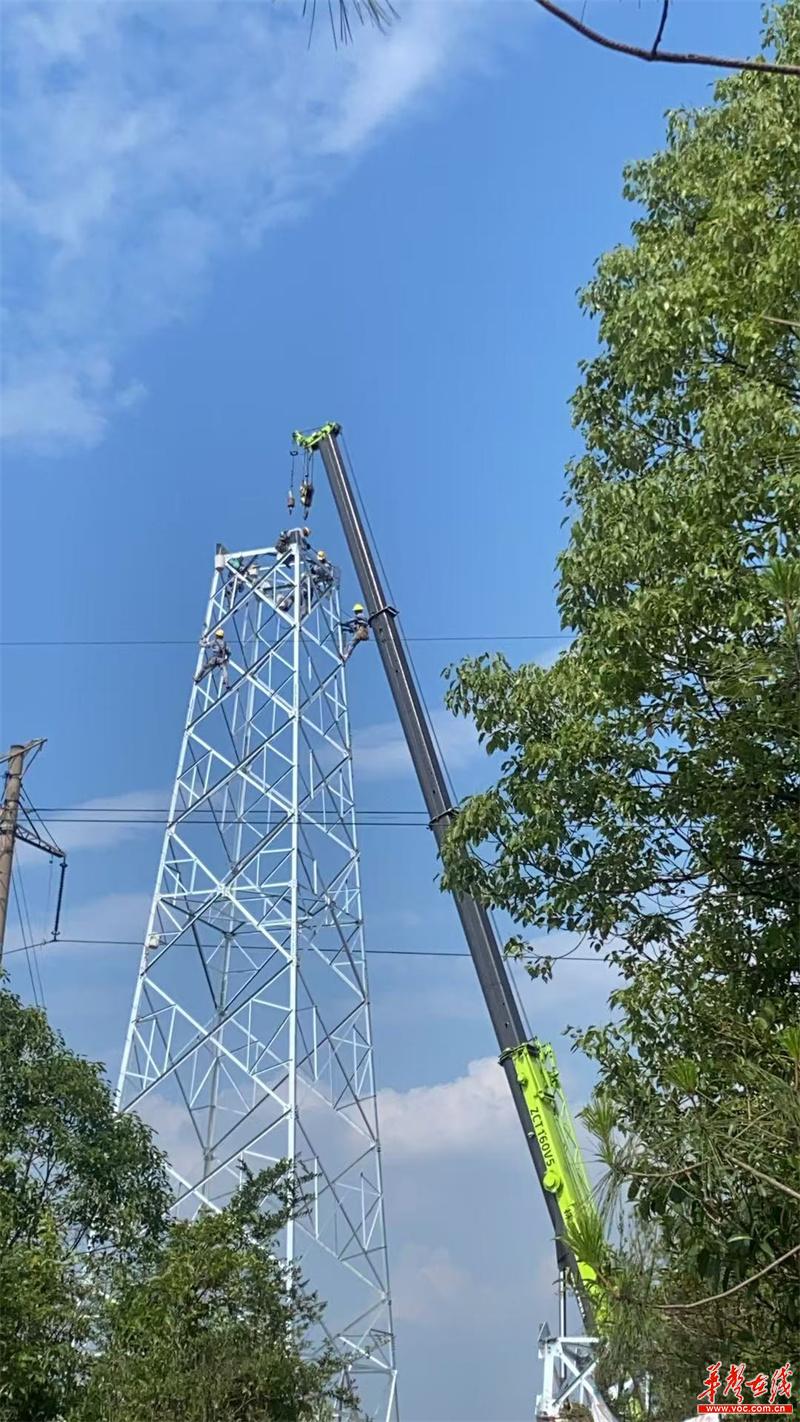

随后,该公司又组织人员立即转战220千伏昆文I线升高改造、抗冰改造、220千伏文先线抗冰改造、110千伏文荣双线应急改造等项目。这些项目时间紧、任务重,需在25天里,完成28基杆塔升高改造,拆除杆塔21基,调整弧垂、更换地线23公里以及大量的消缺工作。湘岳输变电建设分公司争分夺秒、倒排工期,投入协调班组1个、基础作业班组2个、组塔架线作业班组6个、参建人数多达150余人,最终圆满完成改造任务。

据悉,近两年来,该公司承接的输电线路技改、冰改项目,普遍具有作业地形复杂、施工工艺难度大、停电施工时间紧等特点。该公司发挥专业技术和人才队伍优势,攻坚克难、创先争优,2023年至今已完成的11个技改、冰改、应急改造项目,全部按时按质高效地完成了改造任务。

下一步,岳阳湘岳电力有限公司将持续内强素质、外强品牌,不断提升电力施工质量,为岳阳地区电力稳定供应作出积极贡献。
